三亚鹿回头滨河公园11月底完工 有广场、公园、游艇码头!

来源:三亚日报2017-09-07 09:57:59

  鹿回头滨河公园预计11月底完工

  位于下洋田片区,集市民广场、公园、游艇码头于一体

项目效果图。本报记者汪慧珊翻拍

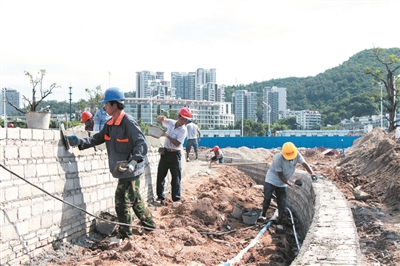

项目现场,工人正在加紧施工,以确保项目如期完工。本报记者汪慧珊摄

  本报讯(记者汪慧珊)“听说鹿回头滨河公园今年11月底将对外开放,真的很期待,我们以后可以组建更多的人一起跳广场舞了。”8月31日晚上,在下洋田片区的一块小空地上,伴随着《格桑花》音乐跳完一支舞蹈的中年阿姨曹芳开心地向几位舞友透露这一好消息。日前,三亚日报记者从市住建局获悉,鹿回头滨河公园位于下洋田片区,将打造成集市民广场、公园、游艇码头于一体的大型综合性景观公园。项目今年7月1日正式动工,目前已完成总工程量的32%,预计今年11月底完工投入使用。

  项目分为三个片区,为市民提供设施完善的休闲场所

  据市政维护应急中心副主任吉嘉骥介绍,鹿回头滨河公园项目分为游船广场片区、游艇公园片区、市民公园片区,总占地面积为15.6万平方米;地上建筑面积345平方米,半地下车库建筑面积5967.48平方米;铺装面积6.9万平方米;施工便道面积1.5万平方米;水域面积4382平方米;绿地面积(含停车位)6.2万平方米;停车位375个;地面设置服务中心216平方米,包括移动售卖亭4座、景观置石等。主要建设内容包括绿化工程、公共休闲空间建设、亲水空间、海绵工程、码头配套设施、地面停车设施、半地下停车设施等。

  据了解,鹿回头滨河公园近期改造规划是先对其他区域进行改造,唯独保留横切鹿回头广场的临时道路,确保交通通行的需求,等周边交通布局完善后,再对这条临时道路进行改造,将这条便道打造为生态艺术走廊。广场的东侧定位为市民公园,保留垃圾转运站和污水处理泵站,改造现状停车场,让出更多空间为市民提供林荫休闲场地。西侧内部水域以北,结合现状游船码头建设中心活动广场和亲水空间,为整个场地的核心公共活动区域。

  公园设计采取“两带一廊一轴”思路

  鹿回头滨河公园设计采取“两带”“一廊”“一轴”的思路,“两带”是指依托围绕广场的滨水岸线和榆亚路分别设置外围滨水蓝带和慢行绿带。慢行绿带是广场公园与榆亚路衔接的过渡空间,利用鲜艳的花带展示三亚的热情奔放和靓丽柔情,慢行步道穿行其中,欣赏花镜的同时连接城市慢行系统,为城市提供基础生态出行设施。滨水蓝带则是现状滨水空间被分为三大段:北部游船码头段、中部公共滨水休闲段、南部游艇码头段,设计利用滨水休闲步道串联这三部分空间,形成连贯南部南边海路和北部榆亚路的滨水休闲散步道,并丰富中部可供市民使用的公共滨水空间,打造出硬质观景平台、木质观景平台、景观栈道、生态草坪驳岸、红树林生态驳岸等多样亲水空间。

  一廊即生态艺术走廊。远期利用现状施工便道改造成生态的、艺术的、展示城市魅力和人文性格特色的展示廊道,为市民的才艺展示和游客认识了解三亚提供一处可亲身体验的展览馆。一轴即由榆亚路与凤凰路交叉口为起点穿过生态广场至三亚河继续延伸至鹿回头公园的景观轴线,串联起因施工便道分隔的东西两块场地的同时为市民提供直达水岸的林荫通道,成为行人一窥广场公园内部的视觉通廊。

  目前项目已经完成总体工程量的32%

  9月1日上午,三亚日报记者在项目施工现场看到,多台大型挖掘机正在进行园内道路平整,工人们正在有条不紊地施工,整个工地一派忙碌的景象。“我平均每半个小时就要搅拌一次,一天至少要搅拌二十次。”负责拌合砂浆的女工李文林一边用手擦着额头上的汗珠,一边用铁锹敲打刚搅拌好的砂浆,检查是否搅拌均匀。李文林是“小工”,丈夫和儿子都是“大工”,负责砌砖,一家三口在一起工作即使辛苦她也觉得特别开心。

  市民公园片区的公园正在铺设人行广场,有塔吊的地方准备做半地下停车场,已经完成打桩,正在进行底膜施工。对面的游船广场片区进展比较快,已经完成场地清表,部分苗木已经进场,正在做公园园道的铺设、广场铺装和场地平整,还有苗木种植。游艇公园片区透水铺装已经做完,下一步准备进行绿化种植。”吉嘉骥告诉三亚日报记者,目前项目已经完成总体工程量的32%,预计今年11月底完工并对市民游客开放。
